Waarom moet de dijk verbeterd worden?
Waterschap Amstel, Gooi en Vecht controleert regelmatig de dijken. Als deze niet hoog en/of sterk genoeg zijn, start een dijkverbeteringstraject. Uit de toetsing blijkt dat de dijk niet hoog genoeg is. Waternet gaat namens het waterschap de dijk verbeteren. Doel van dit project is om het dijktraject weer te laten voldoen aan de veiligheidseisen.
Drie trajecten

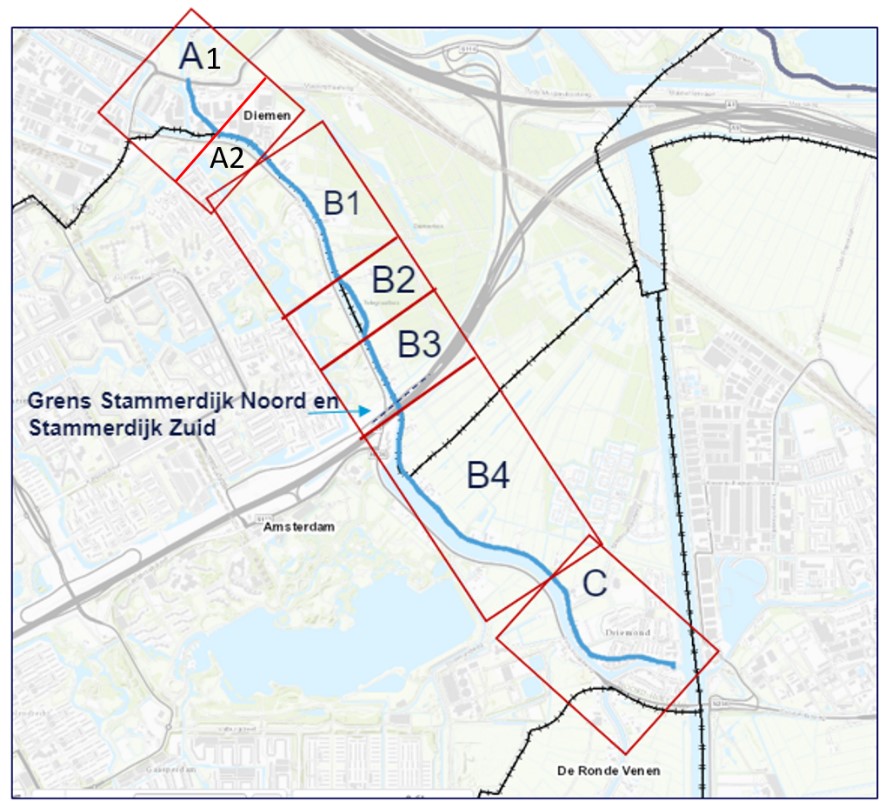

Vooraf zijn verschillende onderzoeken gedaan en gesprekken gevoerd over de dijkverbetering aan de (Lange) Stammerdijk. De dijk hebben we opgedeeld in verschillende stukken. Per dijkvak is gekeken of het mogelijk is om de dijk op te hogen. Als dit niet mogelijk is, kijken we naar andere oplossingen. Aan de hand van de opgehaalde informatie (onderzoek, advies experts en gesprekken met bewoners) zijn de volgende voorkeursvarianten naar voren gekomen:
- Dijkvak A1: plaatsen damwand aan de waterlijn
- Dijkvak A2 en B1t/m B4: ophogen van de weg
- Dijkvak C: plaatsen damwand aan de waterlijn

In juni 2021 zijn de voorkeursvarianten door het dagelijks bestuur van Waterschap Amstel, Gooi en Vecht vastgesteld.
Planning uitvoering per dijktraject
| Dijktraject |
Huidige status |
Start uitvoering |
| Dijkvak A1 |
Het definitieve dijkverbeteringsplan is vastgesteld door het bestuur en heeft ter inzage gelegen. |
Eind 2026 |
| Dijkvak A2 en B1 tot en met B4 |
Gereed |
Gereed |
| Dijkvak C |
De vergunning met het bijbehorende uitvoeringsplan is definitief en ligt medio 2025 ter inzage voor beroep. |
2027 |
