Watersysteemmaatregelen Defosfateringsinstallatie Weersloot

Waterschap Amstel, Gooi en Vecht werkt aan een betere waterkwaliteit in ons gebied. Om te zorgen dat de waterkwaliteit in de Loosdrechtse Plassen verbetert, gaan wij een aantal maatregelen nemen.

Wat gaan we doen?

We gaan sloten verbreden waar dat nodig is. Zo maken we genoeg ruimte voor het water dat naar de defosfateringsinstallatie (DFI) moet stromen. Lees hier meer over de DFI Weersloot.

Nu stroomt het water van oost naar west. Dat draaien we om, zodat het water naar de DFI kan stromen. Hoe dichter bij de DFI, hoe breder de sloot moet zijn. Zo kan de sloot het grotere volume water opvangen. Dit komt doordat veel kleine slootjes samenkomen in de hoofdsloot richting de Weersloot, die stroomt richting de DFI.

Naast het verbreden van de watergangen worden er ook dammen, duikers of stuwen geplaatst, verwijderd of aangepast.
Het projectgebied bestaat uit een traject van 2,5 kilometer bestaande watergangen. Het bestaat uit de watergang tussen Nieuw-Loosdrechtsedijk 87 en 89 die loopt langs de wegen Tjalk en Rading. Ter hoogte van Rading 198 gaat het projectgebied richting het zuidoosten tot aan de watergang aan Kanaaldijk.

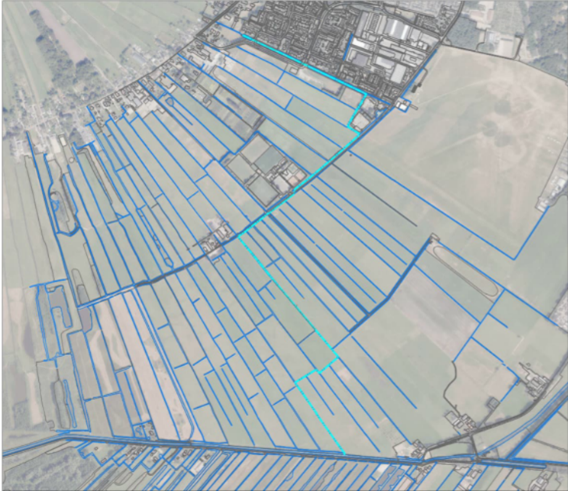

Traject te verbreden watergangen is aangegeven met de lichtblauwe lijn

Naast deze maatregelen zijn er ook andere maatregelen nodig in of bij de Loosdrechtse Plassen

Verbeteren van de waterkwaliteit

Het verbreden van de watergangen is een maatregel die het waterschap neemt binnen de Kaderrichtlijn Water (KRW). Dit is een Europese richtlijn die is opgesteld om de waterkwaliteit te verbeteren en de natuur te beschermen. Het doel is om de leefomgeving voor planten en dieren in en rond het water gezond te maken en te houden.

Wilt u meer weten over schoon en gezond water? Kijk dan op de webpagina Schoon en gezond water (KRW).

Wanneer?

Planning van het project
Datum Handeling
Q4 2025 – Q4 2026 Voorbereidende werkzaamheden: in gesprek met perceeleigenaren en afspraken vastleggen. Het ontwerp zal worden afgerond.
Q4 2026 Vergunning zullen worden aangevraagd voor de werkzaamheden.
  Op dit moment weten we nog niet precies wanneer we de werkzaamheden gaan uitvoeren. Deze werkzaamheden hangen namelijk samen met de DFI. Zodra bekend is wanneer deze werkzaamheden zullen plaatsvinden, kan voor dit project ook een concrete planning gemaakt worden.



Wat merkt de omgeving?

Op dit moment zijn we in gesprek met de perceeleigenaren om te kijken welke afspraken we kunnen maken over het ontwerp. Nadat deze gesprekken zijn geweest zullen we de bredere communicatie en participatie oppakken.

Verschillende onderzoeken, zoals natuur en archeologisch onderzoek, zijn uitgevoerd. Deze onderzoeken zijn nodig om een vergunning aan te vragen voor het uitvoeren van deze werkzaamheden.
