Project

Dijkverbetering Zuidpolderweg

Wordt aan gewerkt

Waterschap Amstel, Gooi en Vecht is bezig met de voorbereiding van de dijkverbetering Zuidpolderweg. De dijk aan de zuidzijde van de Naardertrekvaart is niet overal hoog genoeg. De Zuidpolderweg beschermt de achterliggende polder ‘Zuidpolder beoosten Muidentegen hoog water. We verbeteren de dijk zodat deze ook in de toekomst veilig is. We gaan in 3 trajecten werken aan de dijk. De eerste werkzaamheden voor traject 1 zijn gestart in maart 2025.

Waarom moet de dijk verbeterd worden?

Waterschap Amstel, Gooi en Vecht controleert periodiek de dijken. Wanneer deze niet hoog en/of sterk genoeg blijken, starten we dijkverbeteringstraject. Uit de toetsing blijkt dat de dijk tussen Muiden en Naarden op bepaalde plekken niet hoog genoeg is. Er is geen direct gevaar voor de veiligheid, maar de dijk moet wel worden verhoogd om aan de gestelde eisen te voldoen. Waternet gaat namens het waterschap de dijk verbeteren. Na de uitvoering is de dijk weer veilig voor de komende 30 jaar.

Dijkverbetering in 3 trajecten

We hebben het project Zuidpolderweg opgedeeld in kleinere stukken, dat noemen we trajecten.

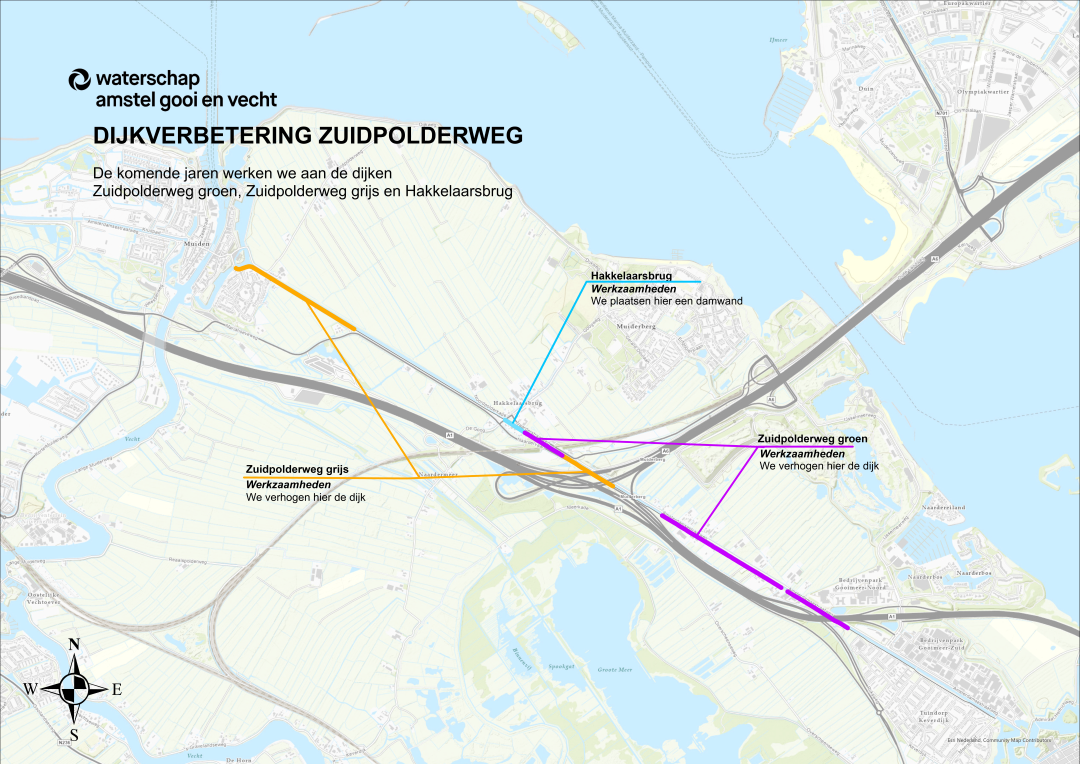

  Trajecten Zuidpolderweg (zonder planning) (1).png

  • Traject 1: "Zuidpolderweg Groen" betreft groot onderhoud Naardervaart/ Rijksweg tussen Hakkelaarsbrug en Naarden (aangegeven in het paars). Het werk is gestart in maart 2025 en begin oktober 2025 afgerond.
  • Traject 2: "Hakkelaarsbrug" betreft een dijkverbetering (aangegeven in het blauw). Hier plaatsen we een damwand. De werkzaamheden starten in het eerste kwartaal van 2026.
  • Traject 3: "Zuidpolderweg Grijs" betreft groot onderhoud tussen Muiden en de Mariahoeveweg (aangegeven in het oranje). Naar verwachting starten we in 2026 met het ophogen van de dijk. Omdat we de dijk hier ophogen, gaan we in overleg met de gemeente op beide delen ook de rijweg en het fietspad vernieuwen. Daarnaast zullen wij op het deeltraject tussen Muiden en de Mariahoeveweg (drink)waterleidingen verleggen. Voor beide delen moet de weg daar (gedeeltelijk) worden afgesloten. Hierover zijn wij in overleg met de gemeente en worden omleidingsroutes voorgesteld. Het deel tussen Muiden en de Mariahoeveweg zal voor (brom)fietsers en bestemmingsverkeer toegankelijk blijven.

Welke stappen doorlopen we?

De afgelopen tijd hebben we verschillende onderzoeken gedaan. Zo hebben we natuuronderzoek laten doen om te kijken met welke planten en dieren we rekening moeten houden. Ook hebben we de dijk en directe omgeving precies ingemeten. We zijn met aanwonenden in gesprek gegaan om de werkzaamheden op of nabij hun percelen te bespreken. Om op korte termijn te voldoen aan de eisen zijn in 2022 al een aantal lage plekken in de dijk opgehoogd.

Planning

Traject 1 – deel in groen

Uitvoering dijkverbetering deel in groen

Q1 2025

Opleveren dijkverbetering deel in groen

Q3 2025

 Traject 2 - Hakkelaarsbrug

Bewonersgesprekken

Juni 2024 - november 2025

Vergunning Eigen Dienst is definitief vastgesteld en is per 22 oktober 2025 definitief

Q4 2025

Vaststellen (uitvoerings)afspraken bewoners

Q4 2025

Aanvragen omgevingsvergunning voor bouw van de damwanden bij de gemeente

november 2025

Start aanbesteding aannemer

Q1 2026

Gunning aannemer

Q2 2026

Start uitvoering dijkvebetering Hakkelaarsbrug

Q3 2026

 Traject 3 – Zuidpolderweg grijs

Definitief ontwerp deel in grijs

Gereed

Aanvragen omgevingsvergunning voor het verleggen van de (drink)waterleidingen

Q1 2026

Aanvragen omgevingsvergunning voor de aanleg van de dijk en de weg en het kappen van de bomen langs het fietspad

Q1 2026

Start aanbesteding aannemer

Q2 2026

Start uitvoering dijkverbetering Zuidpolderweg grijs

Q3 2026



Bomenkap en herplanten

Bij een dijkverbetering moeten soms bomen gekapt worden. Dit willen we het liefst voorkomen, maar soms is het nodig. Bomen kunnen een risico vormen voor de waterveiligheid of de werkzaamheden in de weg staan. Als er bomen gekapt moeten worden, maken we een plan om nieuwe bomen te planten. Dat noemen we een herplantplan. Hierin staat hoe we het aantal en de ecologische waarde van de gekapte bomen compenseren. De nieuwe bomen worden geplant op een plek waar ze in de toekomst geen problemen kunnen veroorzaken voor de waterveiligheid. In overleg met de gemeente en met de belangenpartijen is een herplantplan voor de Zuidpolderweg vastgesteld. De bomen worden gecompenseerd op locatie Googweg of Maxisweg.



Blijf op de hoogte

15 oktober 2025

Werkzaamheden traject 1: Zuidpolderweg Groen afgerond

De werkzaamheden aan de dijk tussen Hakkelaarsbrug en Naarden zijn afgerond. Vanaf februari 2025 heeft de aannemer de dijk opgehoogd met klei en ingezaaid met gras. Op sommige plekken zijn eerst bomen weggehaald. Deze bomen worden komend jaar op een andere plek in de gemeente Gooise Meren terug geplant.

10 september 2025

Vergunning dijkverbetering Hakkelaarsbrug definitief

Waterschap Amstel, Gooi en Vecht (AGV) heeft een vergunning verleend op grond van de Omgevingswet. Het gaat om een ‘vergunning eigen dienst’. Van donderdag 11 september tot en met woensdag 22 oktober 2025 ligt de vergunning en bijbehorende stukken ter inzage.

24 juni 2025

Ontwerp-vergunning traject 2 Hakkelaarsbrug ter inzage

Waterschap Amstel, Gooi en Vecht (AGV) is van plan een vergunning te verlenen op grond van de Omgevingswet. Van woensdag 25 juni 2025 tot en met dinsdag 5 augustus 2025 ligt de ontwerp-vergunning en de bijbehorende stukken ter inzage.

26 maart 2025

Werkzaamheden traject 1 gestart

Waterschap Amstel, Gooi en Vecht is gestart met het verbeteren van de dijk Zuidpolderweg. In dit eerste deel wordt de dijk opgehoogd en versterkt tussen Hakkelaarsbrug en Naarden. Zo blijft de dijk de twee achterliggende polders ‘Zuidpolder beoosten Muiden’ en ‘keverdijkse overscheense polder’ beschermen tegen hoog water. Arjan van Rijn, dagelijks bestuurder Waterschap Amstel, Gooi en Vecht: “Waterveiligheid is een belangrijke taak voor ons als waterschap. De twee polders liggen tussen de 1 en 1,5 meter onder NAP. Straks is de dijk weer dertig jaar veilig.”

03 juli 2024

Update voor belanghebbende

In 2021 hebben belanghebbende een e-mail ontvangen over het initiatief van Waternet om het project dijkversterking Zuidpolderweg voor te bereiden.

19 juni 2023

Stand van zaken dijkverbetering Zuidpolderweg – variantennota Hakkelaarsbrug vastgesteld

In onze vorige update heeft u kunnen lezen dat het bestuur de nota van uitgangspunten voor de dijkverbetering Zuidpolderweg heeft vastgesteld. De dijkverbetering Zuidpolderweg wordt vanaf nu in twee verschillende projecten opgedeeld. Het grootste gedeelte is grootonderhoud hier wordt niets aangepast aan de huidige legger. Bij Hakkelaarsbrug wordt de legger wel aangepast en daarom wordt voor dat gedeelte een dijkverbeteringsplan geschreven.

21 december 2022

Nota van uitgangspunten dijkverbetering Zuidpolderweg

De Nota van Uitgangspunten brengt de huidige situatie van de dijk, de (water)veiligheidsopgave, de belangen en uitgangspunten en de omgevingsaspecten in beeld. Hierin kunt u lezen welke uitgangspunten en ambities het waterschap heeft bij deze dijkverbetering.

13 april 2021

Onderzoeken Zuidpolderweg

Waternet is in opdracht van Waterschap Amstel, Gooi en Vecht bezig met de voorbereiding van de dijkverbetering Zuidpolderweg. De dijk langs de Naardertrekvaart is niet overal hoog genoeg. Het is niet meteen gevaarlijk. Wel gaan we de dijk beter maken. Zo is deze in de toekomst ook veilig. In dit bericht informeren wij u over de onderzoeken die binnenkort bij uw op de dijk gaan plaatsvinden.

23 juni 2020

Nauwkeurige metingen

Waternet is in opdracht van Waterschap Amstel, Gooi en Vecht bezig met de voorbereiding van de dijkverbetering Zuidpolderweg te Muiden. In deze update staat meer informatie over het landmeetkundig onderzoek dat binnenkort bij u op de dijk plaatsvindt.

Wonen aan een dijk

Woont u aan een dijk? Bekijk dan onze animatieserie. Daarin leggen we uit waar u rekening mee moet houden. Waarom goed onderhoud aan dijken zo belangrijk is. En hoe u kunt meedenken over het onderhoud aan de dijk.

Bekijk de filmpjes

Andere projecten in de buurt

De (Lange) Stammerdijk is niet hoog genoeg. Dit is gebleken uit de laatste controle. In opdracht van Waterschap Amstel, Gooi en Vecht gaat Waternet on...
