Dijkverbetering Abcoude - Baambrugge
Waterschap Amstel, Gooi en Vecht gaat bij Abcoude en Baambrugge verschillende dijken verbeteren. Op sommige plekken is de dijk te laag en/of te zwak. Het waterschap gaat verder onderzoeken om welke delen van de dijken het exact gaat en hoe deze verbeterd moeten worden.
De omgeving van de dijkverbetering is uiteenlopend: het centrum van Abcoude is stedelijk gebied, met - in sommige gevallen - onder de rijbaan een onzichtbare dijk. In andere gevallen ligt de dijk in tuinen van particulieren of langs een oude kademuur of beschoeiing. In het landelijk gebied bestaat de dijk uit een kleidijk. In Baambrugge ligt de dijk verscholen onder de rijbaan, met aangrenzende huizen.
Dijken moeten voldoen aan minimale veiligheidseisen
Het waterschap toetst de dijken onder andere op hoogte en stabiliteit. Als de dijk niet voldoet aan de gestelde veiligheidseisen, moet het waterschap de dijk verbeteren. De veiligheidseisen van de dijk worden bepaald door de mogelijke gevolgen van een overstroming of dijkdoorbraak.
Dijkvakken

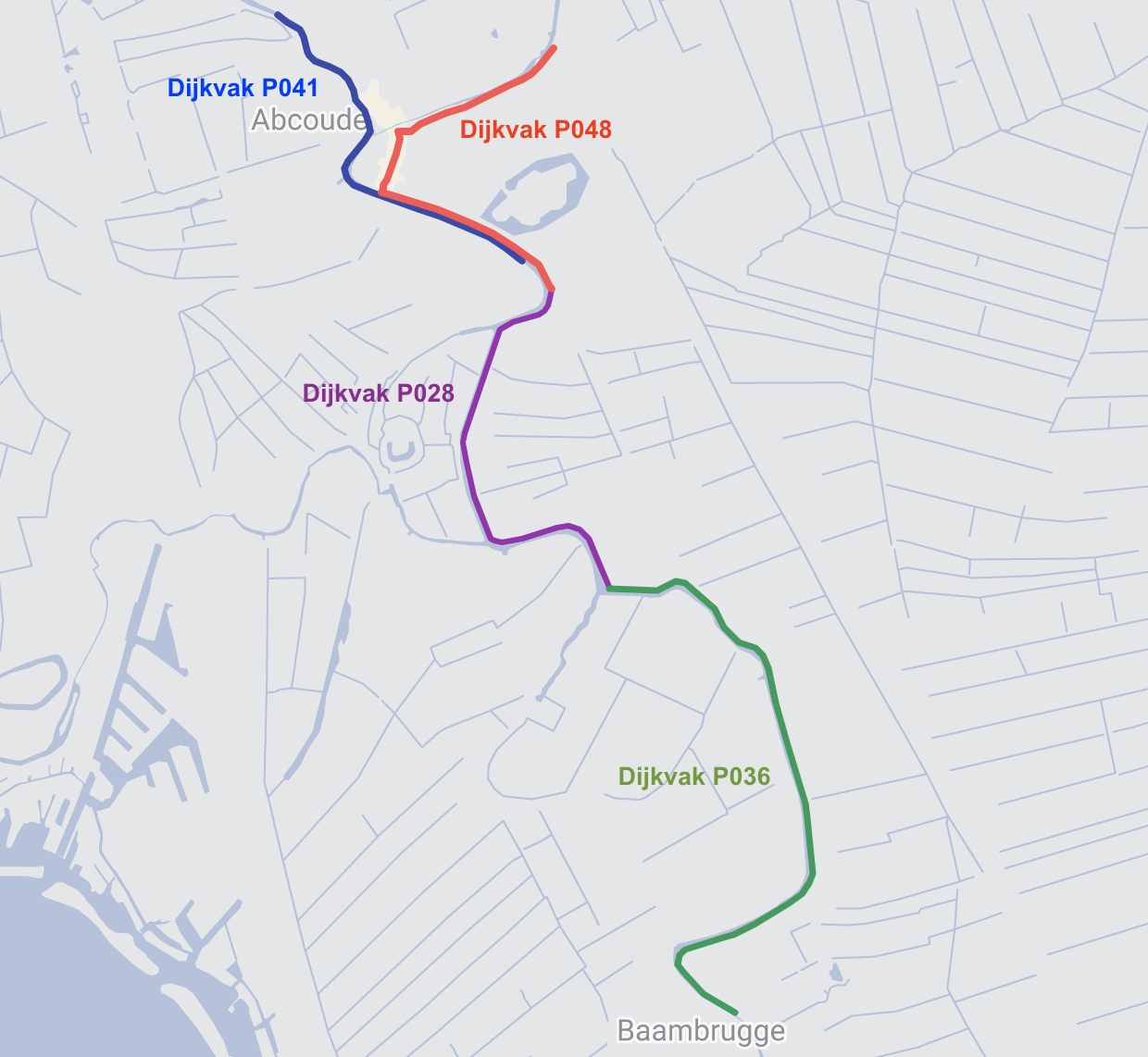

We verdelen de dijk in stukken met min of meer gelijke sterkte, eigenschappen en belasting. Die stukken noemen we een dijkvak. Dit project heeft vier dijkvakken. Per dijkvak zoeken we naar de beste manier om de dijk te verbeteren.
- P028 - Oude Dijk, Abcoude
- P036 - Angstelkade – Rijksstraatweg, Zand- en Jaagpad, Baambrugge
- P041 - Voordijk – Angsteloord, Abcoude
- P048 - Stationsstraat – Molenstraat, Abcoude
Proces
In 2022 zijn we gestart met de eerste voorbereidende onderzoeken en gesprekken met bewoners om te komen tot een Nota van Uitgangspunten (zie link onder). Om te komen tot een uitvoeringsplan is een traject van enkele jaren nodig. Na een onderbreking is het project in december 2024 hervat. In april 2025 zijn bewonersbijeenkomsten gehouden in Abcoude en Baambrugge. Wilt u de posters en informatie nog eens rustig doorlezen? Mail dan naar het projectteam om de bestanden te ontvangen. Op deze bijeenkomsten haalden we eisen en wensen van bewoners op. Enkele bewoners lieten ook per mail hun mening horen. Het waterschap weegt deze eisen en wensen af en neemt deze zo goed mogelijk mee in het verdere ontwerpproces.
Groot onderhoud ten zuiden van Abcoude tot en met Baambrugge
We voeren groot onderhoud uit voor de dijk die ligt op de Oude Dijk ten zuiden van Abcoude, de Rijksstraatweg tussen Abcoude en Baambrugge en het Zand- en Jaagpad in Baambrugge. Dit betekent dat de bestaande dijk wordt opgehoogd en er geen varianten worden afgewogen. Begin 2025 start het ontwerpproces. In het najaar van 2026 ronden we het definitieve ontwerp voor de Oude Dijk, de Rijksstraatweg en het Zand- en Jaagpad af.
We verwachten in 2027 te starten met de uitvoering.
Voordijk, Koppelkade en Angsteloord
Voor de Voordijk en de Angsteloord ronden we in het najaar van 2026 het voorlopig ontwerp voor de dijkverbetering af. Dit ontwerp lichten we toe in bewonersgesprekken. In het voorjaar van 2027 maken we het definitieve ontwerp en bespreken we dit opnieuwe met bewoners. We verwachten eind 2027 te starten met de uitvoering.
De Koppelkade en een stuk van de Meerweg bij de monumentale bomen volgen een ander proces. Hier onderzoeken we verschillende varianten, omdat we de dijkverbetering niet binnen groot onderhoud kunnen uitvoeren. Dit bespreken we met de belanghebbenden. Het bestuur maakt op basis van een variantenota een keuze voor de dijkverbetering. Dit proces doorlopen we in 2027.
Nieuw los project voor het Gein (Stationsstraat en Kerkstraat)
Tot voor kort hoorde de Stationsstraat in Abcoude nog bij dit project. Aan de overkant van het Gein, bij de Kerkstraat, is ook een dijkverbetering nodig. De opgave daar lijkt op die bij de Stationsstraat. Daarom is besloten om deze twee dijkvakken samen te voegen tot één nieuw project. Zo kunnen er gerichtere oplossingen worden gevonden voor de dijkvakken langs het Gein, dan wanneer beide dijken apart worden aangepakt. De zorgen en wensen die we voor de Stationsstraat in de omgeving al hebben opgehaald, geven we als informatie mee voor dit nieuwe project. De verdere uitwerking en participatie rond de Dijkverbetering Abcoude-Baambrugge volgen in een apart proces. Bewoners informeren we hier op een later moment over.
Vraag en antwoord
Er is een overzicht gemaakt van enkele veelgestelde vragen en antwoorden over de dijkverbetering. U vindt het hele overzicht hier.
Planning
Zand- en Jaagpad, Oude Dijk en Rijksstraatweg
| Wanneer? | Wat? |
| Najaar 2025 | Werkgroepen met bewoners |
| Voorjaar 2026 | Keuze voorkeurslaternatief door bestuur |
| Voorjaar 2026 | Opstellen voorlopig ontwerp |
| Voorjaar 2026 | Voeren bewonersgesprekken |
| Najaar 2026 | Definitief ontwerp gereed |
| Voorjaar 2027 | Voorbereiden werkzaamheden en bewonersavond voor start van de werkzaamheden. |
| Q2/Q3 2027 | Start uitvoering |
Voordijk, Koppelkade, Angsteloord
| Wanneer? | Wat? |
| Najaar 2025 | Werkgroepen met bewoners |
| Voorjaar 2026 | Opstellen voorlopig ontwerp |
| Voorjaar en najaar 2026 | Voeren bewonersgesprekken |
| Najaar 2026 en voorjaar 2027 | Definitief ontwerp gereed |
| Voorjaar 2027 | Voorbereiden werkzaamheden |
| Eind 2027 | Start uitvoering |
