Dijkverbetering Rondehoep Oost - deel 1 (ten noorden van A9)
De dijk Rondehoep Oost - deel 1 (ten noorden van de A9) is niet hoog en niet stevig genoeg. Het gaat om de dijk die loopt vanaf de rotonde met de Jan Benninghweg tot aan het viaduct van de A9. Om de dijk voor de komende 30 jaar veilig te houden, gaat Waternet namens Waterschap Amstel, Gooi en Vecht de dijk verbeteren. Na de dijkverbetering verbetert gemeente Ouder-Amstel de weg die over de dijk heen loopt. Momenteel zijn we in de voorbereidende fase. Laatste is het definitieve dijkverbeteringsplan vastgesteld en we verwachten binnenkort te beginnen met de uitvoer van de werkzaamheden.
Waarom moeten dijk en weg verbeterd worden?
Het waterschap is verantwoordelijk voor de veiligheid van de dijken. De dijk Rondehoep Oost voldoet niet aan de veiligheidseisen. Er is geen direct gevaar voor de veiligheid, maar de dijk moet wel worden verhoogd om aan de gestelde eisen te voldoen. Zo biedt de dijk ook in de toekomst voldoende veiligheid tegen hoog water in de Bullewijk. Bovenop de nieuwe dijk komt de nieuwe weginrichting die in 2017 via een participatietraject met u tot stand is gekomen.
Welke stappen doorlopen we?
Voordat we de dijk kunnen verbeteren, doorlopen we verschillende stappen. Zo meten we de dijk en de directe omgeving precies op, kijken we naar de draagkracht van de bodem en welke technieken we kunnen toepassen om dit eventueel te verbeteren. Daarnaast onderzoeken we het landschap, de natuur en cultuurhistorie, zodat we weten waar we rekening mee moeten houden in het ontwerp en tijdens de uitvoering van de werkzaamheden. Ook gaan we in gesprek met bewoners en omwonenden om eventuele wensen op te halen. Met al deze resultaten maken we een ontwerp voor de dijkverbetering en schrijven we een onderhoudsplan. Hierin beschrijven we hoe we de dijk het beste kunnen verbeteren. Dit ontwerp en het bijbehorende plan bespreken we dan nog een keer met de bewoners.
Waar staan we nu?
Het dijkverbeteringsplan is vastgesteld en wij verwachten binnenkort met de werkzaamheden te kunnen starten. Inmiddels is aannemersbedrijf Ploegam geselecteerd om de werkzaamheden uit te voeren. Zij zijn inmiddels begonnen met het inrichten van het opslagterrein bij de rotonde bij de Jan Benninghbrug. Daarnaast wordt er op het terrein van Hunters een bouwkeet geplaatst. De werkzaamheden starten direct na Pinksteren en zijn naar verwachting eind deze zomer gereed. Er is mogelijke uitloop tot eind oktober 2025. Dit heeft te maken met eventuele onvoorziene situaties, zoals weersomstandigheden en uitloop van de werkzaamheden aan de A9. Er vindt daarom nauwe afstemming plaats tussen de aannemers, Rijkswaterstaat, gemeente Ouder-Amstel en Waternet.
Wat betekenen de dijk- en wegverbetering voor u?
Als we de dijk gaan ophogen, dan moeten we ook het talud van de dijk aanvullen. We hebben dan ruimte naast de weg nodig om het talud netjes te kunnen afwerken. Dat betekent dat wat daar nu staat, zoals schuttingen, bomen, inritten en schuren (tijdelijk) verwijderd moet worden zodat er ruimte is om te werken. Wij hebben afspraken gemaakt met de omwonenden over het (tijdelijk) verwijderen en weer terugplaatsen van deze items in persoonlijke keukentafelgesprekken.
Planning
Begin 2019 |
Onderzoeken (landschap, natuur, cultuurhistorie en archeologie) |
Najaar 2020 |
Nota van Uitgangspunten vastgesteld door bestuur waterschap |
Juni 2021 |
Gesprekken met bewoners over voorgenomen maatregelen en wat die betekenen voor bewoners |
Eind 2022 |
Meten van de dijk |
Juni 2022 |
Inloopavond voor bewoners |
Midden 2022 |
Afronden variantennota |
Najaar 2022 |
Variantennota voorleggen aan bestuur waterschap en bestuurlijke keuze voor voorkeursalternatief |
2023 |
Uitwerken ontwerp-dijkverbeteringsplan |
Eind 2023 |
Ontwerp-dijkverbeteringsplan voorleggen aan bestuur waterschap |
Begin 2024 |
Ontwerp-dijkverbeteringsplan ter inzage voor bewoners (inspraak) |
Begin 2024 |
Eventuele zienswijzen worden behandeld en waar mogelijk passen we het ontwerp-dijkverbeteringsplan aan |
Midden 2024 |
Definitief vaststellen van dijkverbeteringsplan door bestuur waterschap |
Najaar 2024 |
Voorbereiding incl. maatwerk |
Begin 2025 |
Aanbesteding aan aannemer |
Midden 2025 |
Start uitvoering dijkverbeteringsplan |
Toekomstbestendige Rondehoep

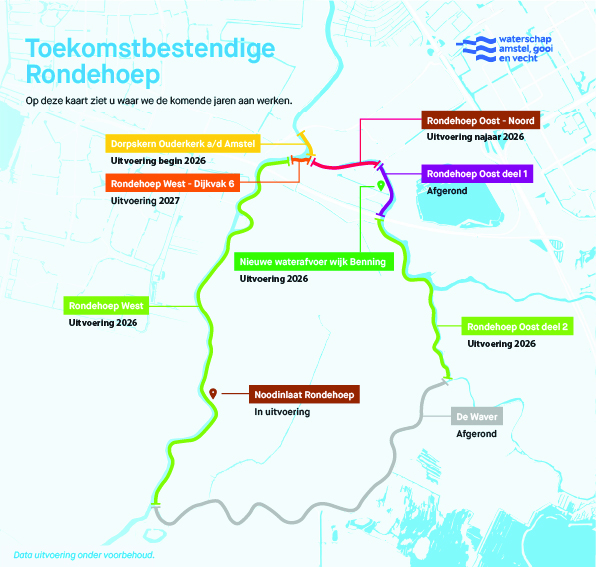

De dijkverbetering Rondehoep Oost - deel 1 (ten noorden van A9) is onderdeel van gebiedsaanpak Toekomstbestendige Rondehoep. Lees meer over de Toekomstbestendige Rondehoep via deze link en bekijk het onderstaande kaartje voor de andere projecten:
Meer informatie
Heeft u vragen, opmerkingen of ideeën voor de Toekomstbestendige Rondehoep? Dan kunt u ons op verschillende manieren bereiken:
- Loket Rondehoep: het loket Rondehoep is te bereiken via: 0900 - 9394 of [email protected](U verlaat deze site) (U verlaat deze site). Hier kunt u vragen stellen over de projecten, de schaderegelingen, een verzoek voor de vergoedingsregelen indienen en andere zaken die betrekking hebben op de projecten binnen de Rondehoep.
- Contact met de omgevingsmanager: Royny Mathan is omgevingsmanager voor dit project. Zij is te bereiken via [email protected] (U verlaat deze site).
- Vragen & Antwoord pagina: wij houden een pagina bij met veel gestelde vragen (en antwoorden) via deze link.
- BouwApp: de aannemers die de projecten namens ons uitvoeren communiceren regelmatig over de voortgang van de werkzaamheden in de BouwApp(U verlaat deze site) (U verlaat deze site). Er wordt hierin informatie gedeeld over de werkzaamheden, de planning en eventuele bijzonderheden. De BouwApp is te downloaden op uw mobiele telefoon (in de App Store of Google Play Store). Het project is in de app te vinden onder dezelfde namen als op deze projectpagina genoemd.
Of scan de QR-code:
