Dijkverbetering Rondehoep Oost en West
De dijken van de Rondehoep Oost en West zijn niet hoog genoeg om de polder ook in de toekomst goed te beschermen tegen hoog water. Daarom gaat Waterschap Amstel, Gooi en Vecht de dijken verhogen en versterken. Zo blijft de polder de komende 30 jaar veilig. Op dit moment werken we aan de definitieve plannen voor de dijkverbetering. Naar verwachting starten de werkzaamheden aan Rondehoep Oost (deel 2) eind 2026 en aan Rondehoep West eind 2027.
Om welke stukken dijk gaat het?
We verbeteren delen van de dijken aan de Rondehoep Oost en Rondehoep West.
- Bij Rondehoep Oost gaat het om het traject van de Kerkbrug tot de Jan Benninghbrug en van de A9 via de Waver tot aan de Stokkelaersbrug. Het deel tussen de Jan Benninghbrug en de A9 valt onder een apart project.
- Bij Rondehoep West gaat het om het traject vanaf het punt waar de Achterdijk achter de woningen van het water afbuigt tot aan de monding van de Waver in de Amstel (dijkvakken 1 t/m 5).
Deze dijken beschermen de polder Rondehoep en de wijk Benningh tegen hoog water uit de Bullewijk, de Waver en de Amstel.
Waarom moeten de dijken worden verbeterd?
Uit controles blijkt dat delen van de dijken niet meer voldoen aan de veiligheidsnormen. Daarom versterken en verhogen we deze dijken waar dat nodig is. Zo blijven de polder en de omgeving ook in de toekomst goed beschermd tegen hoog water. Na de werkzaamheden zijn de dijken weer veilig voor de komende jaren. Tegelijkertijd vernieuwt de gemeente Ouder-Amstel het asfalt op de aangepaste dijkvakken.
Welke stappen doorlopen we?
Voordat we beginnen met de werkzaamheden, onderzoeken we de dijk, de bodem en de omgeving. We kijken ook naar natuur, landschap en cultuurhistorische waarden. Daarnaast gaan we in gesprek met bewoners en omwonenden om wensen en aandachtspunten op te halen. Met alle onderzoeksresultaten maken we een ontwerp en een uitvoeringsplan voor de dijkverbetering. Deze plannen bespreken we vervolgens met de omgeving.
Wilt u de onderzoeksrapporten en ontwerpen bekijken? Vraag dan toegang aan tot de projectdocumenten (U verlaat deze site) via [email protected] (U verlaat deze site). Neem ook contact op via dit e-mailadres als u problemen heeft met het verkrijgen van toegang.
Waar staan we nu?
We voeren de dijkverbeteringen in fases uit. Voor Rondehoep Oost zijn de aanvullende onderzoeken afgerond en is de vergunningsaanvraag ingediend bij de gemeente Ouder-Amstel. Omwonenden zijn hierover geïnformeerd tijdens een bewonersavond. Voor Rondehoep West voeren we op dit moment aanvullende onderzoeken uit. Binnenkort informeren we de omgeving over de vervolgstappen.
Planning*
| Periode | Werkzaamheden |
| Mei 2025 | Klankbordbijeenkomst Rondehoep Oost |
| Juli 2025 | Rondgang (beschouwing bomen) Rondehoep Oost |
| Q4 2025 | Definitief maken herplantplan en vergunningsaanvraag Rondehoep Oost |
| Rondgang (beschouwing bomen) Rondehoep West | |
| Q2 2026 | Start aanbesteding voor aannemer Rondehoep Oost |
| Start klankbordbijeenkomst Rondehoep West | |
| Q3 2026 | Uitvoering groot onderhoud, start van de werkzaamheden Rondehoep Oost |
| Q1 2027 | Definitief maken herplantplan en vergunningsaanvraag Rondehoep West |
| Q2 2027 | Start aanbesteding voor aannemer Rondehoep West |
| Q3 2027 | Uitvoering groot onderhoud, start van de werkzaamheden Rondehoep West |
*Deze planning is onder voorbehoud en kan nog wijzigen. De werkzaamhedenheden voor Rondehoep West starten pas na de oplevering van de Rondehoep Noodinlaat.

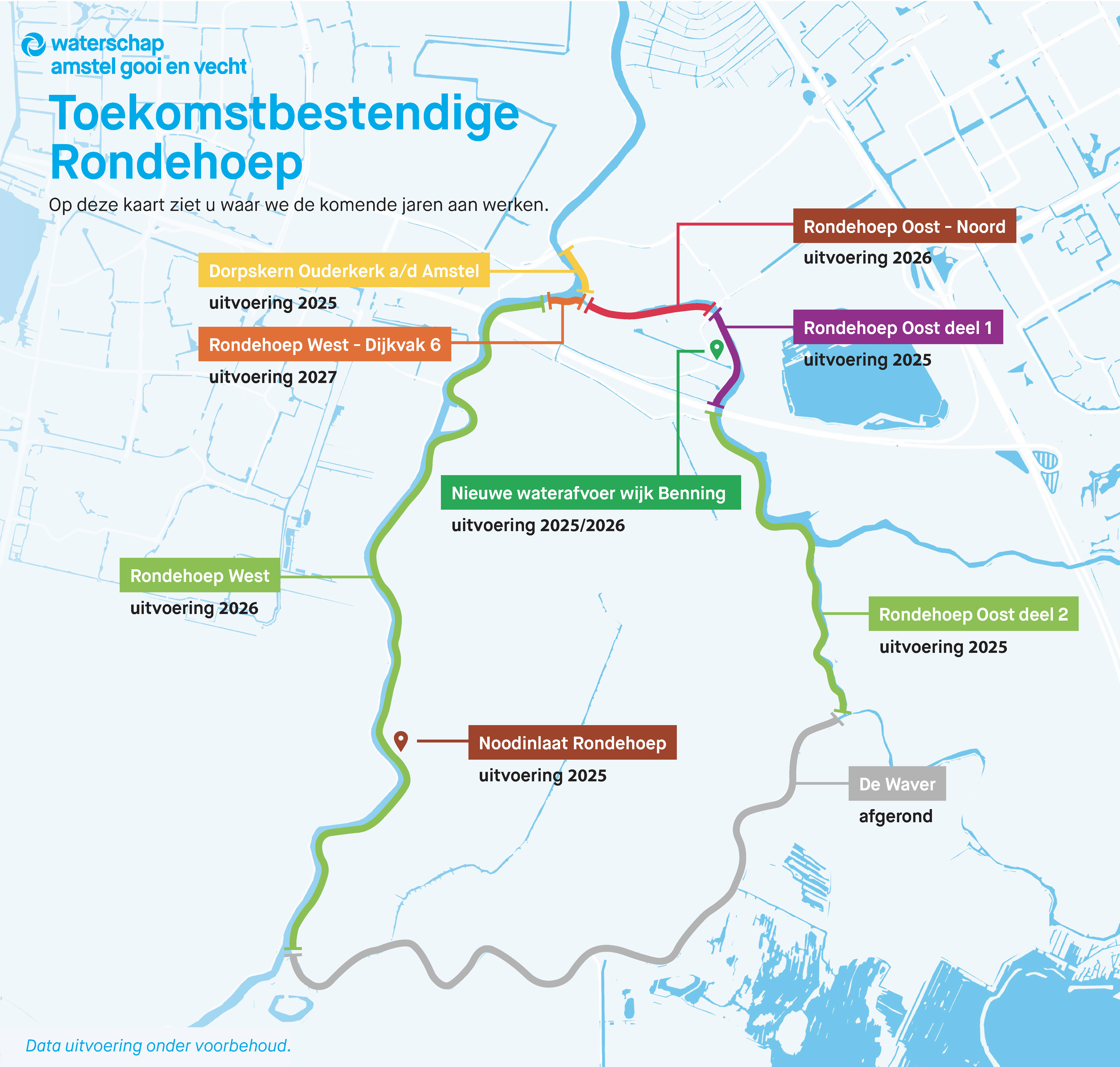

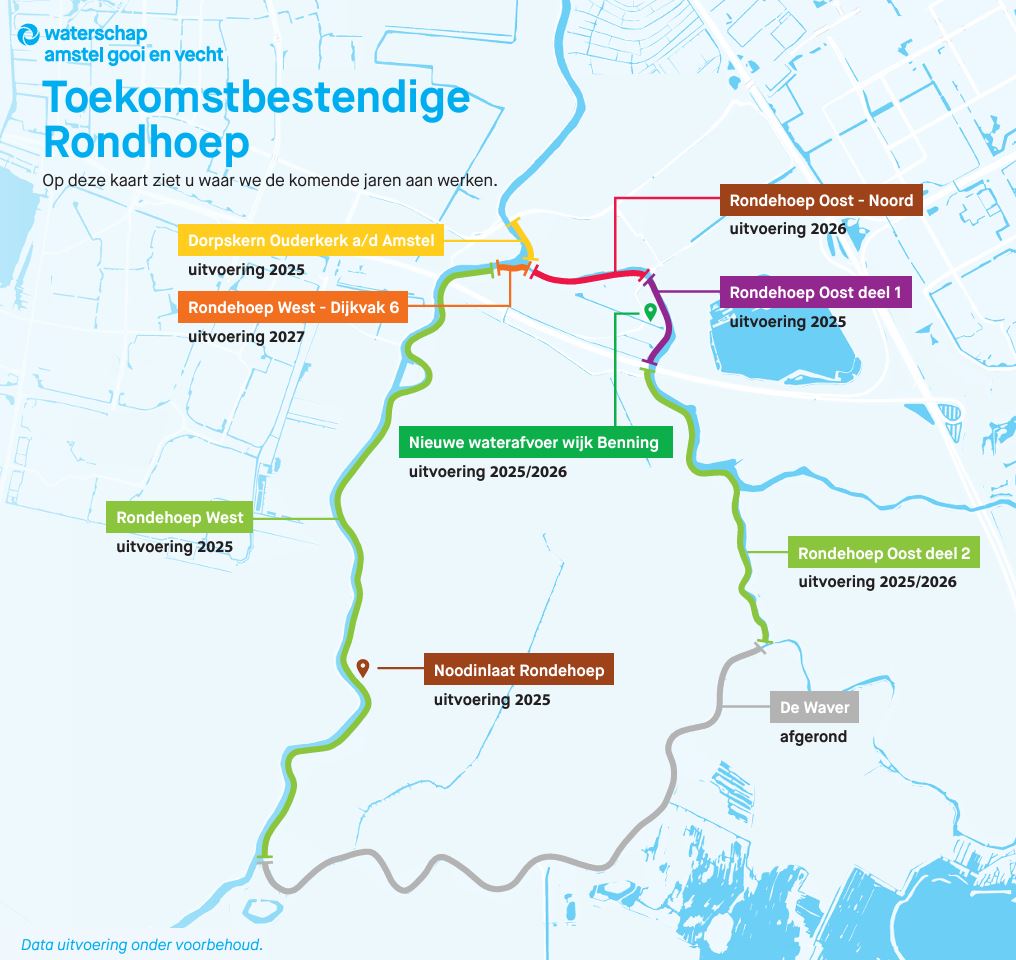

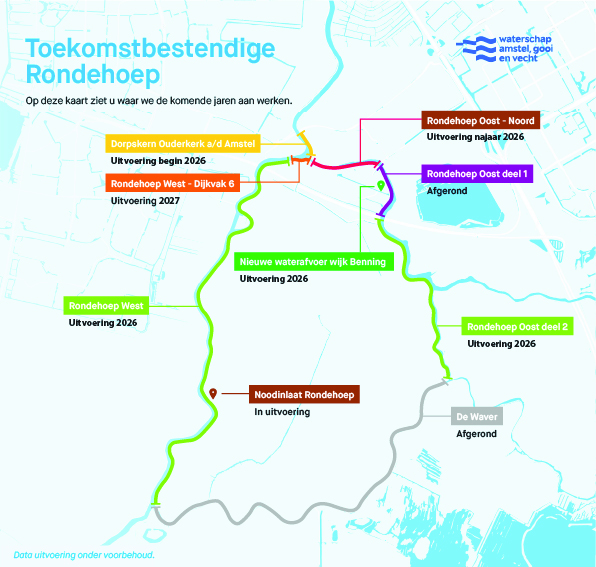

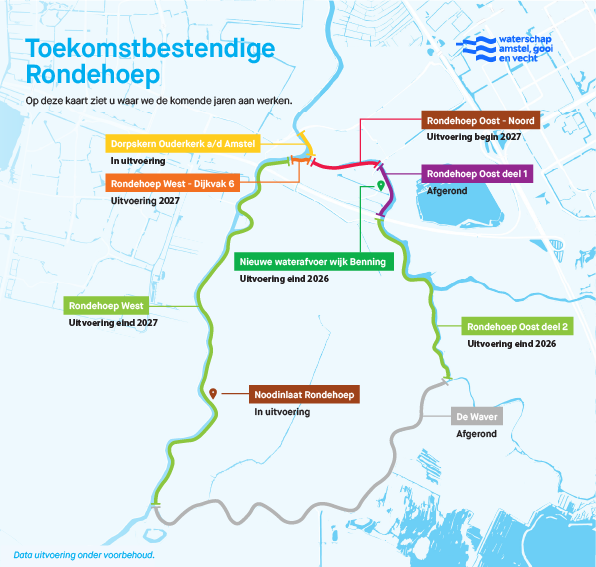

Toekomstbestendige Rondehoep
